工程施工企業甲方合同結算審核報告流程圖

申請免費試用、咨詢電話:400-8352-114

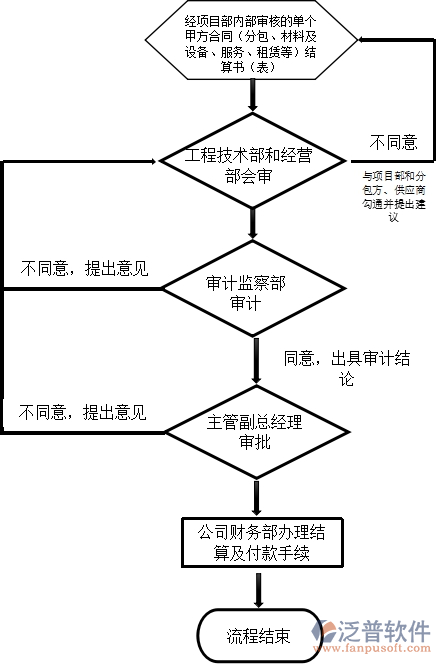

   甲方合同結算審核流程圖

  合同完工結算報告表

  填表說明:

  1、本表適應于已經完成的符合合同約定結算條件的限額以上甲方合同結算。由合同乙方根據《價款簽證單》、合同約定、相關變更等資料填寫本表,項目部進行核定,時限要求2天,如結算工程量較復雜或需要再進行現場核實調查,調查時間不計算在內。

  2、項目部完成第1條流程后,項目部將本表以及能證明價、量信息的所有有關資料,報送公司審計監察部。審計監察部進行初步審核,認為需要補充有關資料的,一次性告知項目部進行補充。審計監察部初步審核時限為接到報送的結算資料后1天完成。報送的資料合格或補充完整資料合格后,審計監察部門根據合同的規?;蚣夹g(shù)復雜程序合理確定審計工作時限。一般情況:100萬元以內的甲方合同審計時限為3天(不含現場調查復核時間、甲乙雙方質詢及協商時間);100-500萬元的甲方合同審計時限為7天(不含現場調查復核時間、甲乙雙方質詢及協商時間);500-1500萬元的甲方合同審計時限為15天(不含現場調查復核時間、甲乙雙方質詢及協商時間)。

  3、限額以下的分包(材料、設備等)合同結算,由項目部工程管理部門制作《工程結算單(簡易)》,項目經理批準后,作為資金計劃的附件報公司(可定期匯總申報),款項由公司財務按(大額)備用金流程支付到項目部財務,結算款由項目部財務支付。

  4、本表及相關附件原件由審計監察部存檔保存。出具的審計報告原件由審計監察部保存,抄送有關部門或單位。

  5、未經審計的結算表,不得做為付款的正式依據。

  6、不能就結算達成一致意見的事件處理:明確由項目部項目經理為甲方代表,結算價款異議由乙方與甲方代表進行洽談,公司審計部門參與。如就重大意見分歧不能協商一致時,提請公司主管副總經理、總經理裁定。
