監理公司管理系統 | 工程企業管理系統 | OA系統 | ERP系統 | 造價咨詢管理系統 | 工程設計管理系統 | 甲方項目管理系統 | 簽約案例 | 客戶案例 | 在線試用
X 關閉
鋼結構工程系統
聯系方式

成都公司:成都市成華區建設南路160號1層9號

重慶公司:重慶市江北區紅旗河溝華創商務大廈18樓

咨詢:400-8352-114

加微信,免費獲取試用系統

QQ在線咨詢

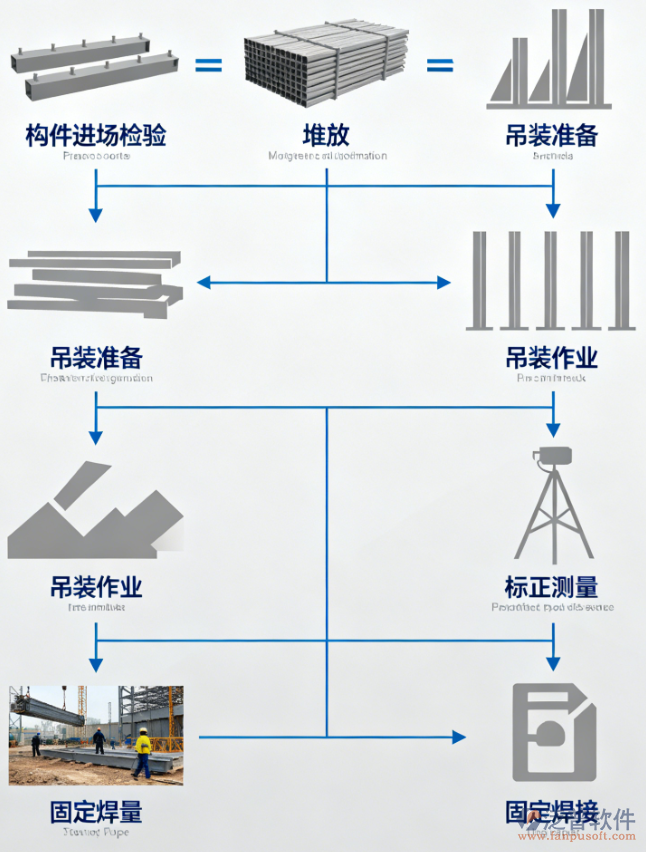

鋼結構安裝前準備及吊裝校正施工方案

申請免費試用、咨詢電話:400-8352-114

   安裝前的準備

  鋼結構安裝前應按構件明細表核對構件的材質、規格及外觀質量,查驗零部件的技術文件(合格證、試驗、測試報告以及設計文件、設計要求、結構試驗結果的文件)。所有構件,必須經過質量和數量檢查,全部符合設計要求,并經辦理驗收、簽字手續后方可進行安裝。對于制作中遺留的缺陷和運輸中產生的變形,均應矯正后才能安裝。鋼結構在吊裝前應將表面的油污、泥沙和灰塵等清除干凈。本工程吊裝采用滿堂腳手架進行吊裝,鋼結構運輸均采用汽車運輸?,F(xiàn)場加工所需的小型機具均已經準備到位。在主體結構安裝前,應組織施工管理人員根據設計圖紙及施工規范的要求,結合施工現場的實際情況,與工程業主、工程監理及其他專業協調,對鋼結構工程的安裝工藝做出合理的選擇,安裝工藝選擇首先要在確保構件安裝安全第一的前提下。根據實際情況考慮工藝的經濟性和可行性。審批合格后方可進行施工。對工程安裝過程中出現的技術難點問題,承包方也應就此類問題進行工藝等方面的考慮并呈報相關單位審核。 鋼結構構件的堆放場地應平整堅實,無積水;堆放構件下應鋪設墊木。堆放的構件按種類、型號、安裝順序編號分區放置。


  A、螺栓預埋安裝

  螺栓加工好經驗收符合質量要求后,立即進行安裝。在安裝時嚴格按圖紙的尺寸要求,為了保證螺栓在澆搗混凝土?xí)r不發生偏移,在澆筑混凝土前, 應用定型卡盤將預埋螺栓按設計要求位置卡住,在加固螺栓時采用鋼板鑿孔固定(鋼板孔的位置必須和螺栓的位置一致) 。所有的螺栓固定好后用塑料薄膜保護好,并涂刷防滑油,防止生銹。

  B、基礎檢查

  鋼結構安裝前,經抄平放線,嚴格控制基礎部位與支承面的縱橫軸線和標高,并進行驗收,提出驗收合格報告資料。驗收內容包括基礎坐標和標高、軸線以及螺栓尺寸,保證以上內容符合規范和圖紙要求。并清理作業面,確保基礎頂面及支承面潔凈,嚴禁有雜物和污染。

  2鋼結構吊裝:

  鋼柱安裝:吊裝前首先確定構件吊點位置,確定綁扎方法,吊裝時做好防護措施。鋼柱起吊后,當柱腳距地腳螺栓約30-40CM時扶正,使柱腳的安裝孔對準螺栓,緩慢落鉤就位.經過初校待垂直偏差在20MM內,擰緊螺栓,臨時固定即可脫鉤。

  鋼梁吊裝:鋼梁吊裝在柱子復核完成后進行,鋼梁吊裝時采用兩點對稱綁扎起吊就位安裝.鋼梁起吊后距柱基準面100MM時徐徐慢就位,待鋼梁吊裝就位后進行對接調整校正,然后固定連接。鋼梁吊裝時隨吊隨用經緯儀校正,有偏差隨時糾正。

  鋼柱校正:鋼柱垂直度校正用經緯儀或吊線錘檢驗,當有偏差時采用千斤頂進行校正,標高校正用千斤頂將底座少許抬高,然后增減墊板厚度,柱腳校正無誤后立即緊固地腳螺栓固定。

  鋼梁校正:鋼梁軸線和垂直度的測量校正,校正采用千斤頂和倒鏈進行,校正后立即進行固定。

網站提醒和聲明

本文內容來自自互聯網公開信息或用戶自發貢獻,該文觀點僅代表作者本人,版權歸原作者所有。本站僅提供信息存儲空間服務,不擁有所有權,不承擔相關法律責任。若發現侵權或違規內容請聯系電話4008352114或郵箱442699841@qq.com,核實后本網站將在24小時內刪除侵權內容。

發布:2026-01-16 14:07:04    編輯:xiaona    [打印此頁]    [關閉]

本站推薦
