當前位置:工程項目OA系統 > 工程項目管理系統 > 功能介紹 > 進度管理 > 進度填報
工程項目進度管理的全流程線上化解決方案
工程項目進度管理
1、業務描述
現狀
公司已上線項目管理軟件泛普軟件,目前使用對象為項目管理部,尚未推廣至全公司各部門及各項目部,主要原因有以下幾點:
(1)界面不友好,交互性不強;
(2)CS架構,安裝程序復雜;
(3)若全面推廣,用戶許可數不夠,目前只購買幾十個;
(4)缺乏消息推送提醒功能。
目前,項目進度管理流程為:項目管理部發布項目計劃——各項目部上報進度,由項目管理部專人負責匯總——召開周例會,項目管理部、科技分公司、設備成套、各項目部等相關方參與,明確當前項目進度,反應問題并協調解決。該流程以線下管理為主,由各項目部發起問題,項目管理部協調解決,存在被動管理的問題。同時,缺乏任務自動提醒、報警手段。
2、業務需求
根據當前業務流程,主要存在以下幾方面業務需求:
(1)線上項目計劃管理。主要業務流程為:項目管理部通過系統發布項目計劃,項目各相關方根據實際任務完成情況,更新進度,反饋待協調解決問題,實現線上主動管理,便于各方掌握項目各任務實時進度情況。同時,自動生成項目進度報表(下周預計工作計劃報表、上周計劃完成情況報表、項目計劃與實際完成情況差異性比對報表)。

(2)任務提醒。通過參數設置,實現在任務開始時間之前對任務責任人進行提醒。
(3)項目計劃的審批程序。
3、創建項目計劃
創建項目計劃分為新建和引用模板兩種方式。
新建項目計劃流程:新建項目(項目信息通過Exce1導入獲取)編輯項目計劃明細(存在上下包含層級關系)——保存項目計劃·發布項目計劃。
引用模板創建項目計劃流程:新建項目(項目信息通過Exce1導入獲取)——選擇項目計劃模板,自動生成項目計劃明細,編輯項目計劃明細(存在上下包含層級關系)—一保存項目計劃——發布項目計劃。

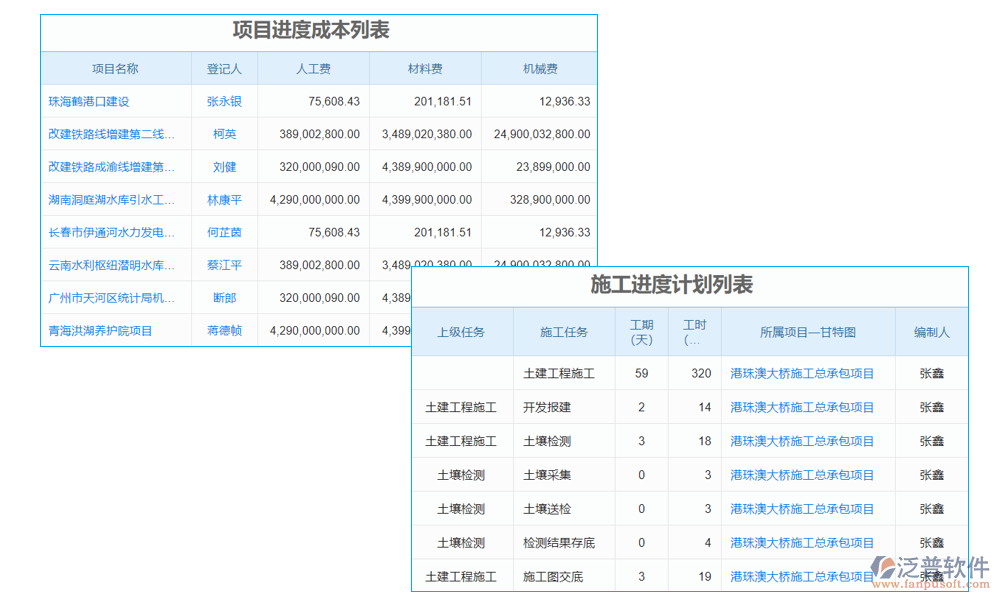

項目計劃包含字段:項目任務、前置任務、狀態、負責人、計劃開始時間、計劃結束時間、實際開始時間、實際結束時間、工期。
任務狀態包含:未開始、進行中、已完成、已滯后。項目計劃創建時,任務狀態默認為未開始。
項目計劃創建時數據來源:項目管理部人工編制。
規則:引用模板創建項目計劃時,計劃開始時間默認為項目開始時間,計劃結束時間默認為項目結束時間。(計劃進度如未完成,不自動調整進度,如調整需相關授權人員調整。)
展示方式:列表+甘特圖。
權限:項目經理部人員。
4、保存為模板
將創建的項目計劃保存為項目計劃模板,同時,可刪除模板。
權限:項目經理部人員。
5、項目計劃審核
對項目計劃提供審核功能,主要流程:選擇計劃一一審核(提交審核意見)——提交——審核通過(任何部門審核不通過返回提交人,同時通知歸口管理部門)。
規則:審核后,狀態由未審核變?yōu)橐褜徍?。提交?項目部)->項目管理部一>各部門平行審核(默認為物資管理部、科技分公司、計劃經營部等部門,項目管理部可自行增加審核部門,人員可多選)->各部門經理批準->分管領導批準。
權限:計劃審批相關部門。
6、查詢項目計劃
根據項目名稱,查詢項目計劃。項目經理部人員可調整項目計劃除任務實際開始、結束時間以外信息并保存,項目任務負責人可填寫任務實際開始、結束時間并保存。
規則:前置任務未結束,不能填寫當前任務實際開始、結束時間;

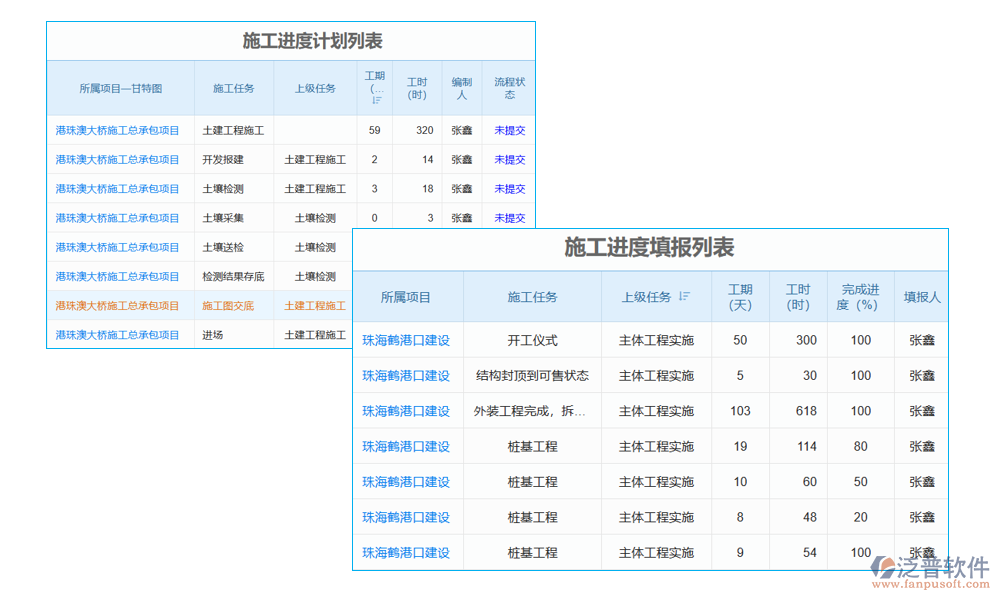

填寫任務開始時間后,任務狀態變?yōu)檫M行中,填寫任務結束時間后,任務狀態變?yōu)橐淹瓿?,?dāng)前時間超過計劃結束時間,任務狀態變?yōu)橐褱蟆?/p>
展示方式:列表+甘特圖。
權限:系統授權用戶。

7、任務分配
項目經理將任務分配給任務責任人。分配流程:選擇任務——選擇人員——保存分配。
任務負責人數據來源:項目組成成員(手工錄入)。
權限:項目經理。
8、任務提醒、
根據設置的參數A,在開始時間的前A天,進行消息推送,提醒項目任務負責人和授權管理人員。在項目計劃里,對于在A天后開始的任務標黃顯示。
消息推送方式:通過移動端APP推送和 PC端。
消息推送內容:XX項目XX任務將于XX時間開始,請注意跟進!
消息推送對象:任務負責人、授權管理人員。
9、任務交接雙方確認
任務節點前后交接雙方負責人進行確認。
權限:系統授權用戶。
10、生成報表
根據項目計劃,生成(可導出)下周預計工作計劃報表、上周計劃完成情況報表(可上圖照片最多9張)、項目計劃與實際完成情況差異性比對報表。
規則:根據上周周末時間,篩選上周計劃結束的所有任務,對于滯后的任務標黃顯示,用于區分項目計劃與實際完成情況差異性;根據下周周末時間,篩選下周內計劃開始的所有任務。(待定)
報表查看權限:系統授權用戶。
11、待協調問題反饋、項目進度分析
提供待協調問題反饋和項目進度分析輸入功能,同時,可供相關人員查詢、操作、待協調問題統計匯總表(數量、問題描述)。
待協調問題反饋主要流程:選擇項目一一選擇需協調部門(責任部門、配合部門)一一輸入問題描述(由項目經理輸入,默認狀態為未解決。)——對應部門解決問題,更新問題狀態為已解決——項目經理確認,更新狀態為已確認。
項目進度分析主要流程:選擇項目—一輸入項目當前進度分析(由項目經理輸入)。
規則:需協調責任部門只有一個,配合部門可以有多個。
權限:系統授權用戶。
12、項目進度總覽
從單個項目和所有項目兩個維度統計項目進度指標。
指標內容:需協調問題總數、未解決問題個數、已解決問題個數、已確認問題個數。
展示方式:圖形化。
